החלפת דלת כניסה היא אחד הסעיפים שהכי קל לתזמן לא נכון בשיפוץ. מקדימים אותה מדי – והיא סופגת את כל אבק העבודה ואת המכות של הובלת חומרים. מאחרים. ומגלים שהריצוף החדש כבר לא מאפשר לה להיפתח. שני המצבים עולים כסף, ושניהם נמנעים בתכנון של חצי שעה.
הכלל: הדלת נכנסת אחרי הרצפה, לפני הצבע
גובה הרצפה הסופי הוא הנתון שקובע. ריצוף חדש מעל ריצוף קיים, שכבת דבק, או פרקט עם מצע — כל אחד מהם מוסיף גובה, והדלת חייבת להיות מיוצרת לפי המידה הסופית. לכן המדידה נעשית אחרי שידוע בוודאות מה יהיה מפלס הרצפה, וההתקנה אחרי שהריצוף כבר בוצע.
מצד שני, הדלת מותקנת לפני שכבת הצבע האחרונה. ההתקנה כרוכה בעבודות עיגון סביב המשקוף, ובדרך כלל נדרשת השלמה של טיח או שפכטל בהיקף. אם צובעים לפני, צובעים פעמיים.
המדידה – מה שווה לוודא מראש
- כיוון הפתיחה. שינוי בדיעבד הוא בדרך כלל בלתי אפשרי ללא החלפת המשקוף.
- רוחב הפתח נטו אחרי הריצוף, לא לפי התוכנית.
- מיקום נקודת החשמל, אם מתוכננת עינית דיגיטלית או מנעול חכם. משיכת כבל אחרי סגירת הקיר יקרה בהרבה.
- האם המשקוף הישן מפורק או שהחדש מולבש עליו. זה משנה את המידות ואת המחיר.
הנקודה שכמעט תמיד נשכחת: מי מחזיק מפתח
במהלך שיפוץ עוברים בדירה קבלן, חשמלאי, אינסטלטור, רצף, מוביל ולעיתים גם שכן שמחזיק מפתח לגיבוי. זה הכרחי לניהול העבודה, ואין בזה שום פסול. אבל בסיום השיפוץ המצב הזה לא אמור להישאר על כנו.
הפתרון הפשוט הוא להשאיר את הצילינדר הזמני לאורך כל השיפוץ, ולהחליף אותו ביום שבו העבודות מסתיימות. זו פעולה קצרה שאינה מחייבת נגיעה בדלת עצמה, והיא מאפסת את שאלת העותקים. שווה לתאם אותה מראש, למשל מול חן המנעולן, כך שתתבצע לפני הכניסה לגור ולא שבועיים אחריה.
מה שכדאי לבדוק ביום ההתקנה, לפני שהמתקין עוזב
פתחו וסגרו את הדלת עשר פעמים ברצף. היא צריכה להיסגר בלי הרמה, בלי דחיפה ובלי חריקה. נעלו ופתחו במפתח כשהדלת סגורה, ובדקו שכל הבריחים יוצאים במלואם ובלי התנגדות. הסתכלו על המרווח סביב הדלת – הוא אמור להיות אחיד מכל הצדדים.
בדקו גם את האטימה: סגרו את הדלת וכבו את האור במסדרון. אם נכנס אור מהפערים, נכנס גם רעש, אבק ואוויר. זה הזמן לבקש כיוון, לא אחרי שהמתקין נסע.
התזמון בקצרה
מדידה אחרי החלטה על הריצוף, הזמנה עם זמן אספקה בחשבון, התקנה אחרי הריצוף ולפני הצבע, החלפת צילינדר ביום סיום העבודות. סדר פשוט, שחוסך את שתי הטעויות הנפוצות ביותר בסעיף הזה.
זמני אספקה – הסעיף שמפיל לוחות זמנים
דלת כניסה אינה פריט מדף. היא מיוצרת לפי מידה, ולכן יש בין ההזמנה לאספקה פרק זמן שצריך להיכנס לגאנט. הטעות הנפוצה היא להזמין אותה כשמגיעים לשלב שלה בשיפוץ, במקום להזמין מוקדם ולתאם התקנה לתאריך.
שווה לברר מול הספק שני דברים בנפרד: כמה זמן לוקח הייצור, וכמה זמן ההמתנה לצוות ההתקנה. אלה שני תורים שונים, והשני לעיתים ארוך מהראשון.

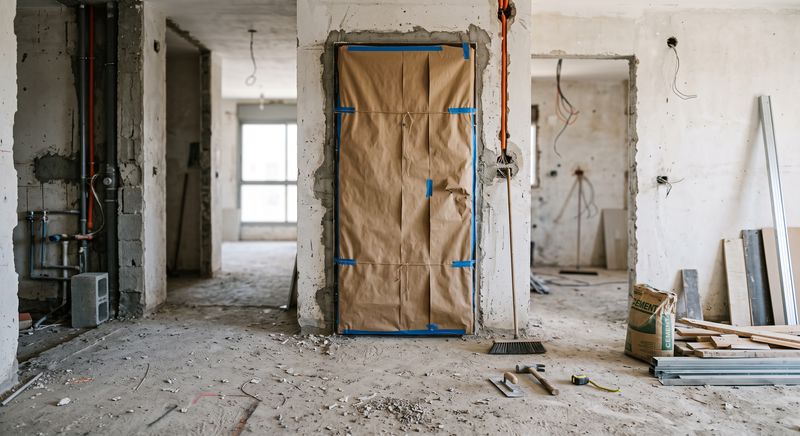

מה קורה לדלת במהלך העבודות
אם הדלת החדשה כבר הותקנה והשיפוץ נמשך, כדאי לעטוף אותה. אבק בנייה, גבס ומריחות אינם מזיקים לפלדה, אבל הם נכנסים לתוך המנגנון דרך חריצי הבריחים ודרך הצילינדר. ניקוי בדיעבד של מנגנון מלא באבק גבס הוא עבודה מיותרת שקל למנוע.
נקודה שנייה: במהלך הובלת חומרים הדלת נשארת פתוחה שעות ארוכות ונחבטת. פס הגנה זמני על הקצה החיצוני עולה מעט ומונע שריטות שלא יורדות.
